新開河北橋及上東平濱江路11月份進度簡報
日期: 2015.11.24
來源: 德威集團
點擊: 919
11月份進度簡報
截止至2015年11月20日,由我司承建的新開河北橋及上東平濱江路BT工程,各項建設項目穩步推進,進度按計劃甚至提前完成。
一、新開河北橋工程。

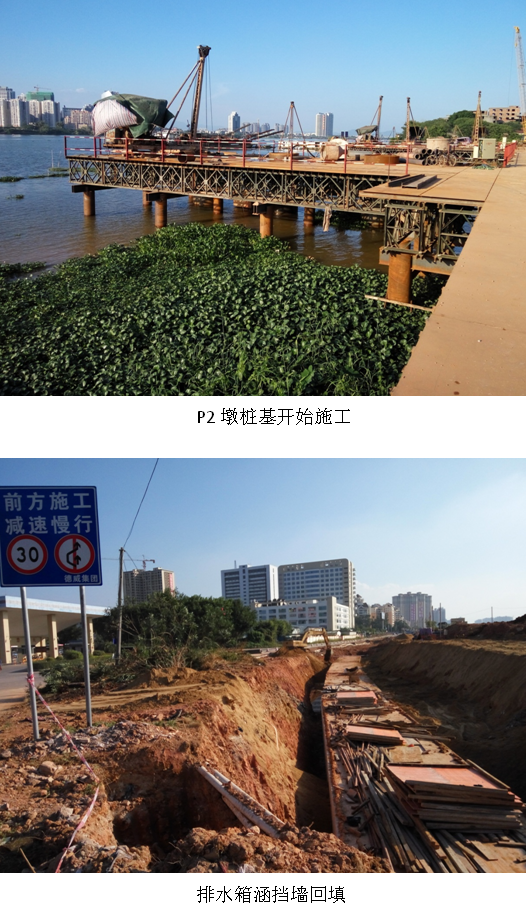

鋼棧橋設計總量為210米,累計完成量180米,完成率85.7%;鋼平臺設計總量3個,累計完成2個,完成率66.7%;樁基礎完成10根。
二、道路工程。
重力擋墻累計完成195米,擋墻樁基38根全部完成,排水箱涵累計完成80米,雨水管累計完成300米,軟基挖方累計完成1.65萬立方米,軟基換填2.56萬立方米。
