金石二路西段道路工程3月份進度簡報
日期: 2016.03.29
來源: 德威集團
點擊: 996
截止至2016年3月20日,我司BT項目金石二路西段道路工程進度如下:
一、第一標段,第二標段已全部完工。
二、第三標段

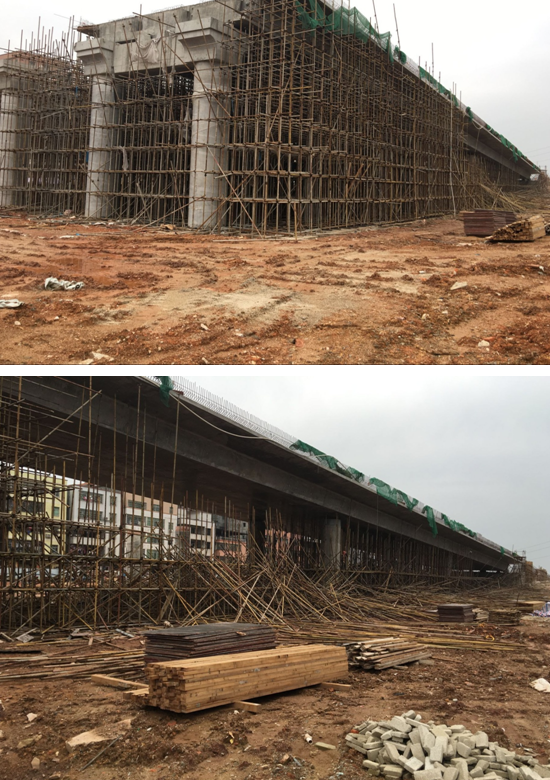

(一)左一聯模板、滿堂腳手架已拆除約70%;
(二)右一聯滿堂腳手架已搭約40%;
(三)第八軸右幅承臺鋼筋已完成;
(四) A匝道樁13完成剩3根樁,B匝道樁14完成余3根。
