金石二路工程2017年10月份進度簡報
日期: 2017.10.20
來源: 德威集團
點擊: 2608
截止至2017年10月20日,我司BT項目金石二路道路工程進度如下:
一、 金石二路立交(非跨鐵路部分)三標:

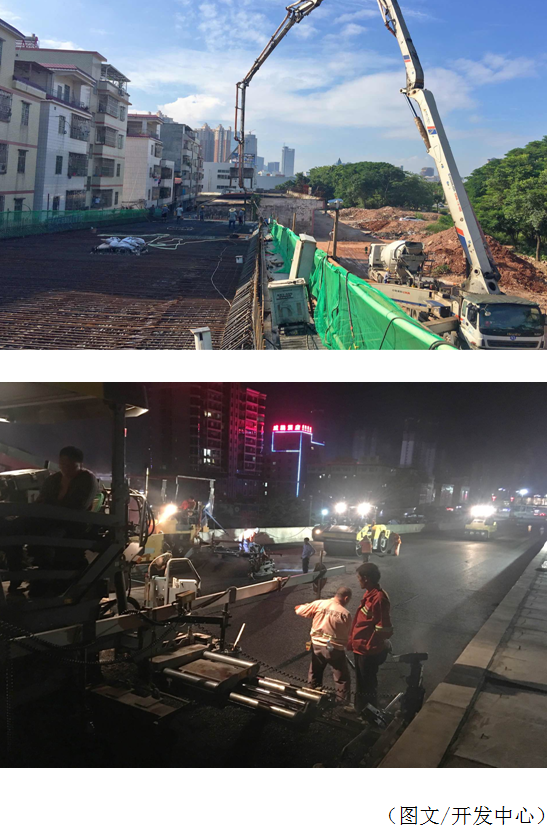

1、主線橋面層瀝青、伸縮縫完成;
2、A、B、C匝道橋面瀝青、伸縮縫完成;
3、D匝道箱梁砼主體施工完成;
4、D匝道路基部分拆遷完成。
二、 金石二路立交(跨鐵路部分)深土公司:
1、主線橋第二聯右幅頂板砼澆筑完成 ;
2、橋面清理及圍蔽;
3、 完成鐵路防電棚下降砂箱標高。
三、 綠化:
1、惠州大道綠化日常養護;
2、主線橋第五聯橋底綠化種植完成;
3、C匝道綠化土方回填完成。
